Как построить свой дом в Германии: от участка до приёмки

Обновлено: 12.09.2026

Автор: Степан БабкинСтепан БабкинМаркетинг и IT

Строительство собственного дома в Германии начинается с трёх связанных вопросов: сколько семья может потратить, что разрешено построить на выбранном участке и кто выполнит работы. Цена дома в каталоге отвечает лишь на часть первого вопроса. К ней добавятся земля, оформление сделки, подготовка участка, инженерные подключения и расходы до переезда. Для собственного жилья нужен расчёт всего проекта — от покупки земли до готового к заселению дома.

С чего начать строительство собственного дома

Сначала семья определяет предварительный бюджет и требования к жилью: район, дорога на работу, число комнат, доступность школ, необходимость кабинета или спальни на первом этаже. Обязательное отделяют от желательного. Подвал, второй санузел, гараж и большая терраса влияют на бюджет по-разному; отказ от одного из них иногда позволяет сохранить удобное расположение дома.

Новый дом позволяет выбрать планировку и инженерные системы под свою семью. За это придётся заплатить временем: согласовывать проект, принимать решения во время работ и контролировать расходы. Готовый дом проще осмотреть перед покупкой, но к его цене могут добавиться ремонт и модернизация. Сравнение расходов до заселения и на дальнейшее содержание помогает выбрать между покупкой и строительством.

Для строительства на собственном участке землю приобретают отдельно, если её ещё нет. Другой вариант — приобрести у застройщика, Bauträger, землю вместе с будущим домом. У этих схем различаются договоры и порядок оплаты.

Предварительный бюджет, поиск земли и выбор проекта идут параллельно. После проверки конкретного участка архитектор уточняет, какой дом там поместится, а банк — какую сумму готов выдать. Покупать землю с расчётом «проект и деньги найдутся потом» рискованно: участок может не подойти для задуманного дома или потребовать слишком дорогой подготовки.

В интервью от февраля 2022 владелец дома рассказывает о личном опыте строительства в Германии. Рассказ о взаимодействии с исполнителями помогает подготовиться к стройке; цены, кредитные предложения и нормы из видео относятся ко времени записи.

Как рассчитать полный бюджет

В общем расчёте проекта у каждой суммы должен быть источник: договор, предложение исполнителя или предварительная оценка. Незаполненная строка означает неизвестный расход. Даже предложение на дом с фиксированной ценой не покрывает автоматически все работы на участке.

Из чего складывается бюджет строительства
Статья расходов Что включить
Участок и покупка Цена земли, налог на приобретение, нотариус, земельная книга, комиссия маклера по договору.
Подготовка и проектирование Геодезия, исследование грунта, архитектор, инженерные расчёты, энергетический эксперт, разрешения и необходимые согласования.
Подготовка площадки Снос, вывоз грунта и отходов, укрепление основания, подъезд для техники, временные вода и электричество.
Дом и коммуникации Работы по описанию строительства, отопление, вентиляция, подключения к сетям, ещё не оплаченные взносы за инфраструктуру.
Отделка и территория Работы и материалы, не включённые в договор: покрытия, покраска, кухня, освещение, дорожки, парковка, ограждение и водоотвод.
Финансирование и переезд Аренда на время стройки, проценты по выданному кредиту и возможная плата за ещё не полученную часть кредита, строительные страховки, перевозка вещей.
Резерв Деньги на выявленные риски и непредвиденные расходы сверх рассчитанных работ.

Grunderwerbsteuer — разовый налог на приобретение недвижимости. Его ставка зависит от федеральной земли. Ежегодный налог владельца называется Grundsteuer: он относится к будущим расходам на содержание. Нотариальные и регистрационные расходы, а также комиссию маклера рассчитывают отдельно; единого процента для всех сделок нет.

Условный пример расчёта: участок — 180.000€, налог и оформление покупки — 15.000€, дом по договору — 360.000€, остальные работы и расходы до въезда — 85.000€. Итого до резерва — 640.000€. Если семья добавляет резерв 40.000€, общий бюджет достигает 680.000€. При собственных средствах 160.000€, выделенных именно на этот проект, остаётся привлечь 520.000€. Это пример арифметики, а не оценка рыночной цены дома или рекомендуемого размера резерва.

Размер резерва обсуждают после проверки участка и состава работ. Неизученный грунт, сложный склон или неполная смета требуют сначала исследований и расчётов. Процент, добавленный к цене дома, не заменяет расчёт стоимости фундамента или подключения канализации.

Работа своими силами, Eigenleistung, требует расчёта по конкретным задачам. Полную цену предложения подрядчика сравнивают со стоимостью самостоятельного выполнения, включая материалы, инструменты и возможное продление аренды. Банк отдельно согласует, какую часть такой работы он учтёт при финансировании. Ошибка в гидроизоляции или инженерных системах может обойтись дороже найма специалиста.

Как согласовать ипотеку и поддержку KfW

Банк оценивает доходы семьи, регулярные расходы, обязательства, собственные средства и объект, который получит в залог. Для иностранного заёмщика значение имеют также основание и срок пребывания в Германии. Немецкое гражданство для ипотеки не обязательно; требования к владельцам временного ВНЖ в разных банках различаются. Покупка земли или дома не даёт отдельного права на проживание в стране.

Допустимую кредитную нагрузку банк рассчитывает индивидуально. Семья составляет бюджет с будущими коммунальными платежами, налогом, страховками, транспортом и накоплениями на ремонт. Отдельный вопрос — останется ли запас при снижении доходов одного из супругов. Собственный капитал для ипотеки влияет и на доступную сумму, и на условия кредита.

Строительный кредит обычно выдают частями по мере выполнения работ. Заёмщик согласует с банком подтверждения для выдачи денег, порядок использования собственных средств и оплаты счетов подрядчика. После согласованного периода банк может начислять Bereitstellungszinsen — проценты на ту часть одобренного кредита, которую заёмщик ещё не получил. Задержка стройки способна увеличить и эти расходы, и срок одновременной оплаты аренды и кредита.

Господдержка строительства собственного дома

Программу государственного банка развития KfW выбирают до окончательного утверждения проекта. В её условиях используются стандарты энергоэффективности здания — Effizienzhaus, сокращённо EH. По условиям на сентябрь 2026 для собственного дома подходят несколько направлений:

  • KfW 297/298 — климатически эффективное новое жильё. Для собственного проживания используется 297, для других вариантов — 298. Лимит составляет до 100.000€ на жилую единицу, для EH40 с сертификатом устойчивого строительства QNG — до 150.000€. Временная поддержка EH55 ограничена доступными средствами и сроком до 31 декабря 2026. К заявке по EH55 нужно действующее разрешение на строительство либо выполнение условий, позволяющих законно начать работы без него.
  • KfW 300 — собственное жильё для семей. Предельная сумма кредита — от 170.000€ до 270.000€ в зависимости от числа детей и наличия QNG. Требуется дом стандарта EH40 с выполнением климатических условий программы. Нужны как минимум один ребёнок младше 18 лет, собственное проживание и отсутствие другого жилья в Германии на дату заявки. Участие исключено, если кто-либо из заявителей или членов будущего домохозяйства уже получал семейную жилищную субсидию Baukindergeld либо поддержку по программам KfW 300 или 308. Предел годового налогооблагаемого дохода — 90.000€ с одним ребёнком плюс 10.000€ на каждого следующего. Для заявки в 2026 учитывают средний годовой налогооблагаемый доход семьи за 2023 и 2024.
  • KfW 296 — новое жильё в доступном ценовом сегменте. До 100.000€ на жилую единицу при соблюдении требований к энергоэффективности, площади, числу комнат, выбросам и расходам за жизненный цикл здания. Низкой цены в предложении строителей для участия недостаточно.
  • KfW 124 — программа приобретения собственного жилья. До 100.000€; её можно сочетать с другими программами при выполнении их условий. Она может помочь профинансировать расходы, которые не входят в выбранную программу энергоэффективного строительства.

Кредиты KfW придётся возвращать. Лимиты программ нельзя складывать автоматически: например, 296 нельзя совместить с 297/298 или 300 для одной жилой единицы. Процентную ставку, допустимые расходы и наличие средств банк проверяет при подаче заявки.

Поддержку KfW согласуют с банком и энергетическим экспертом до подписания договоров, обязывающих заказать работы. Началом проекта для программы может считаться уже заключение договора, а не выход строителей на площадку. Допустимые условия о финансировании и исключения оформляют по правилам конкретной программы. До подтверждения поддержки рассчитывать на неё как на обеспеченную часть бюджета нельзя.

Услуги Тупа-Германия

Доход Капитал Статус Объект

Готовы ли вы к ипотеке в Германии?

Оценим шансы, реалистичный бюджет и следующий шаг: готовить документы, искать объект или переходить к финансированию.

  • Учтём доход, собственный капитал, кредиты и текущую аренду.
  • Проверим статус, занятость, испытательный срок и семейную ситуацию.
  • Если объект уже найден, оценим цену, документы, сроки и пригодность для банка.
Проверить готовность к ипотеке

Первичный разбор — бесплатно. До вашего согласования не отправляем данные в банки и не запрашиваем SCHUFA.

Где искать участок и что проверить до покупки

Землю под строительство продают через порталы недвижимости, местных маклеров и сайты муниципалитетов. Для поиска подходят запросы Grundstück kaufen, Baugrundstück или Neubaugebiet с названием населённого пункта: покупка участка, участок под строительство или новый район застройки. У муниципальных участков могут быть правила отбора покупателей, сроки начала строительства и условия дальнейшего использования. Эти обязательства влияют на выбор предложения.

Для первого сравнения цен подходят официальные Bodenrichtwerte — ориентировочная стоимость земли в оценочной зоне. Данные публикуют экспертные оценочные комиссии и земельные порталы BORIS. Такой показатель не определяет цену конкретного участка: на неё влияют возможность застройки, подключения, расположение и ограничения.

Участок должен подходить для задуманного дома. Муниципалитет предоставляет план застройки, Bebauungsplan, и его текстовые положения. План может ограничивать площадь и высоту здания, расположение на участке, форму крыши и другие параметры. Архитектор сопоставляет эти условия с проектом. Если плана нет, возможность строительства проверяют по другим правилам: внутри сложившейся застройки — в том числе по окружению, за её пределами действуют более строгие ограничения.

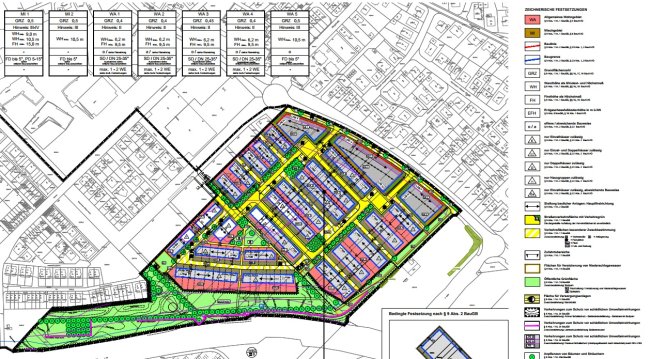

План застройки нового района в немецком городе — Bebauungsplan

Типичный проект застройки новой части немецкого города

Обозначения «земля под застройку» в объявлении недостаточно для решения о покупке. Если допустимость проекта неясна, архитектор помогает подготовить предварительный запрос в строительное ведомство — Bauvoranfrage. Письменное предварительное решение по конкретным вопросам даёт больше определённости, чем устное заверение продавца.

До сделки покупатель собирает документы по участку и вместе с профильными специалистами проверяет:

  • Права и ограничения. Актуальная выписка из земельной книги, Grundbuch, показывает собственника, зарегистрированные права третьих лиц и обременения. Отдельно проверяют публичные строительные обязательства — Baulasten. Например, владелец участка может быть обязан оставить его часть незастроенной, чтобы обеспечить необходимое расстояние до соседнего здания. Это ограничит место для собственного дома, поэтому архитектор проверяет такие записи до покупки. Порядок зависит от федеральной земли: например, в Баварии отдельного реестра таких обязательств нет, поэтому сведения уточняют в строительном ведомстве и документах на объект.
  • Подъезд и сети. Должны быть юридически и технически обеспечены доступ к участку и необходимая инфраструктура. Муниципалитет предоставляет сведения о неоплаченных или предстоящих взносах за освоение территории, поставщики — о возможности, цене и сроках подключения самого дома.
  • Грунт и вода. Геотехническое исследование, Bodengutachten, заказывают с учётом проекта. Несущая способность, грунтовые воды и склон влияют на фундамент, гидроизоляцию, подвал и расходы на земляные работы.
  • Прежнее использование. Сведения об Altlasten — возможном загрязнении земли — запрашивают в профильном ведомстве. Отсутствие записи в реестре не доказывает чистоту участка, а обычное исследование грунта не заменяет химический анализ при подозрении на загрязнение.
  • Риск затопления. Официальные карты наводнений и, где доступны, карты последствий сильных дождей помогают оценить опасность для участка. С проектировщиком обсуждают отметку пола, подвал, отвод воды и защиту от обратного подпора канализации.

Фраза «voll erschlossen» — «полностью обеспечен инфраструктурой» — в объявлении не подтверждает, что все взносы уже оплачены и дом можно подключить без дополнительных затрат. Для окончательного расчёта бюджета нужны сведения о взносах и отдельные предложения на подключения.

Альтернатива покупке земли — строительство на основании Erbbaurecht: право возвести здание на чужом участке на условиях договора. Это не обычная аренда. До решения проверяют срок права, регулярную плату за участок и её изменение, согласования с владельцем земли, условия окончания договора и возможность ипотеки.

Если землю продают только вместе с обязательством заказать дом у определённой фирмы, налоговый консультант проверяет всю схему до подписания. При юридической или фактической связи сделок Grunderwerbsteuer может рассчитываться с цены участка вместе со строительством. Два отдельных договора не гарантируют налог только на землю.

Покупка участка оформляется у нотариуса. К моменту подписания покупателю нужны согласованное финансирование и понятные условия оплаты и перехода собственности. Нотариальное оформление покупки не заменяет техническую проверку грунта и будущего проекта.

Как выбрать проект и исполнителей

До выбора исполнителей заказчик определяет, кто будет отвечать за проектирование, координацию и выполнение работ. На собственном участке можно нанять архитектора и заключать договоры с отдельными исполнителями либо заказать комплекс работ одной строительной компании. В первом случае у владельца обычно больше отдельных договоров и решений; во втором особенно важно проверить границы ответственности фирмы и перечень включённых работ.

Bauträger продаёт участок или соответствующее право на него вместе со строящимся объектом. Это отдельная договорная модель. Компания, которая только строит дом на земле заказчика, не становится Bauträger из-за того, что предлагает всё «из одних рук».

Типовой проект тоже придётся адаптировать к участку и местным правилам. Архитектор и заказчик согласуют реальные размеры комнат, расстановку кухни, санузлы, места для хранения, техническое помещение и доступ к оборудованию для обслуживания. Для мансарды проверяют высоту у скатов, для подвала — назначение помещений и защиту от воды.

При выборе технологии строительства дома сравнивают состав работ и характеристики готового здания. Massivhaus обычно возводят на участке из каменных материалов, а Fertighaus собирают из заводских элементов. Быстрая сборка не означает такой же короткий срок всего проекта: остаются фундамент, подключения, отделка и согласования.

Для сравнения предложений несколько компаний получают одинаковое задание. Заказчик проверяет опыт строительства похожих домов, завершённые объекты, отзывы о ходе работ и устранении дефектов, затем сопоставляет письменные описания материалов, инженерных систем, сроков и исключений. Выставочный дом показывает возможную комплектацию; часть увиденного может оказаться платной опцией.

В бюджет включают расходы на независимого строительного эксперта для проверки описания работ и ключевых этапов. Специалист, нанятый владельцем для контроля, решает другую задачу, чем руководитель стройки со стороны подрядчика. Объём каждой услуги — проектирование, надзор, проверки или приёмка — закрепляют отдельно.

Какие требования учесть к отоплению и энергоэффективности

Энергетическую концепцию разрабатывают вместе с проектом дома. Утепление, окна, защита от перегрева, отопление, горячая вода и вентиляция влияют друг на друга. Энергетический эксперт рассчитывает показатели здания и проверяет условия выбранной программы KfW; одно название отопительного оборудования не подтверждает соответствие дома требованиям.

С 29 июля 2026 действуют изменения закона об энергопотреблении зданий — Gebäudemodernisierungsgesetz, GModG. Прежнее общее требование о 65% возобновляемой энергии для нового отопления отменено. Но применимая редакция зависит, в частности, от даты строительной заявки или уведомления. Для уже начатого согласования проектировщик проверяет переходные положения.

Допустимый вариант отопления и будущие требования к топливу проверяют для конкретного проекта. Сохраняются требования к энергетическим показателям и теплозащите нового здания. Условия KfW могут быть строже закона: временная поддержка EH55 исключает отопительные установки на ископаемом топливе, а для EH40 и программы 296 исключена также биомасса. Отдельные печи могут допускаться, если они не нужны для покрытия расчётной потребности дома в тепле и не включены в энергетический расчёт здания. Для подключения к теплосетям действуют особые условия. Допустимость этих решений проверяет энергетический эксперт. Соответствие минимальным нормам не означает автоматического права на льготный кредит.

Варианты отопления сравнивают по цене установки и ожидаемым расходам на энергию и обслуживание. Для теплового насоса проектировщик проверяет расчётную потребность дома в тепле, рабочие температуры системы и место наружного блока с учётом шума. Для теплосети — доступность подключения, сроки и тарифные условия.

Летний комфорт тоже закладывают в проект: наружное затенение окон, защита мансарды от перегрева и подходящая вентиляция влияют на температуру в комнатах. Если планируется охлаждение, заказчик заранее согласует с проектировщиком оборудование, отвод конденсата и энергопотребление.

Photovoltaik вырабатывает электричество, Solarthermie нагревает теплоноситель для горячей воды или отопления. Это разные солнечные системы. Требования к их установке на новых зданиях зависят от федеральной земли и местных условий. Проектировщик учитывает их вместе с ориентацией крыши, затенением, допустимой нагрузкой и условиями подключения к сети. Аккумулятор и зарядку для автомобиля считают отдельными решениями.

Как получить разрешение на строительство

Проектную документацию и строительную заявку, Bauantrag, обычно готовит архитектор или другой специалист с необходимым правом подачи. Процедура зависит от федеральной земли, участка и вида объекта: возможны обычное или упрощённое разрешение, а при выполнении условий — строительство по процедуре освобождения или уведомления.

Проектировщик объясняет заказчику, какие документы и расчёты нужны, кто подаёт их в строительное надзорное ведомство и какие подтверждения должны быть получены до начала работ. Даже если отдельное разрешение не требуется, соблюдать строительные нормы и установленные сроки уведомления всё равно необходимо.

Предварительное решение, Bauvorbescheid, закрепляет ответ ведомства на вопросы, указанные в запросе. Оно не разрешает начинать стройку и не подтверждает соответствие всего проекта всем нормам. Срок его действия и возможность продления проверяют по правилам земли.

Объём проверки ведомства зависит от процедуры. При упрощённом порядке оно не проверяет заранее каждую техническую деталь. Ответственность за соблюдение остальных требований сохраняется у участников проекта; разрешение не заменяет расчёт конструкций или контроль качества работ.

Что проверить в договоре и графике платежей

До подписания строительного договора заказчик проверяет совместимость проекта с участком и согласует полный бюджет, финансирование и условия поддержки. Если покупка земли зависит от договора со строителями, документы проверяют как одну сделку. Профильный юрист изучает обязанности сторон, порядок оплаты и последствия задержки или остановки стройки.

Ключевой документ — Baubeschreibung, подробное описание строительства. Для потребительского договора на возведение целого нового здания действуют специальные требования к его содержанию. При заказе отдельных работ договорный режим может отличаться.

В договоре и приложениях должны быть понятны следующие условия:

  • Что построят. Планы, площади, материалы, уровень отделки, инженерное оборудование, энергетический стандарт и допустимые замены.
  • Что входит в цену. НДС, земляные работы, фундамент, гидроизоляция, подключения, вывоз отходов, отделка и внешние работы. Все исключения должны иметь отдельный расчёт в бюджете.
  • Когда завершат. Срок окончания или продолжительность работ, условия начала, обязанности заказчика и порядок действий при задержке.
  • Как меняют проект. Кто согласует изменения, как рассчитываются доплата и сдвиг срока, когда требуется письменное подтверждение.
  • Как оплачивают и обеспечивают исполнение. Этапы, подтверждение готовности, проверка счетов и предусмотренные договором или законом гарантии.
  • Что передают владельцу. Исполнительная документация, результаты испытаний, инструкции, энергетические документы и порядок приёмки.

Слова «schlüsselfertig» или «под ключ» не устанавливают единый состав отделки. Покраска, покрытия пола, кухня или благоустройство могут не входить в предложение. Поэтому заказчик проверяет каждую позицию в описании, даже если на фотографии дом полностью готов к жизни.

График платежей зависит от модели договора. При строительстве на земле заказчика промежуточные платежи связывают со стоимостью выполненных работ. Для потребительского строительного договора на целое здание, Verbraucherbauvertrag, их общая сумма ограничена 90% согласованной цены с учётом предусмотренных законом дополнительных работ. При первом платеже подрядчик предоставляет обеспечение своевременного завершения без существенных недостатков в размере 5% согласованной цены, например гарантию банка. Это защита на случай, если фирма сорвёт срок завершения или оставит существенные недостатки. При банковской гарантии условия документа определяют, когда и как заказчик может обратиться за выплатой.

Для Bauträger лимит 90% не действует. Здесь специальные правила связывают допустимые платежи с готовностью отдельных этапов и юридическими условиями передачи недвижимости. График и основания для первого платежа проверяют по нотариальному договору и правилам для застройщиков, MaBV.

Заказчик согласует график с банком и независимым экспертом, который проверит готовность этапа. Крупная предоплата за ещё не выполненные работы увеличивает потери при остановке стройки или неплатёжеспособности исполнителя. До подписания договора должно быть понятно, кто и в какой форме предоставляет согласованное обеспечение.

Как контролировать стройку

Заказчик и независимый эксперт согласуют проверки до начала работ. Особенно ценны осмотры того, что затем закроют: основания и гидроизоляции, конструкций крыши, утепления, прокладки коммуникаций. График эксперта привязывают к этапам стройки, чтобы выявленные недостатки успели устранить и проверить до закрытия конструкций.

Заказчик фотографирует ход работ и хранит планы с датами, протоколы, переписку и счета. Описание дефекта должно быть конкретным: где он находится, что видно и какое согласованное решение нарушено. Порядок устранения и проверку результата фиксируют письменно. Для скрытых работ фотографии полезны, но не заменяют профессиональную оценку.

Заказчик и исполнитель заранее выясняют, как корректировка проекта повлияет на цену, срок и другие работы. Дополнительная розетка, перенос стены или другое окно могут затронуть несколько разделов проекта. К выполнению приступают после согласования этих условий.

Перед оплатой заказчик сопоставляет счёт с договорным этапом и фактически выполненными работами. При споре о дефектах или сумме специалист помогает определить обоснованный размер платежа или удержания. В общем бюджете отражают и уже заказанные, но ещё не оплаченные работы.

Страховой брокер помогает подобрать защиту на период строительства до начала работ. У полисов разные задачи:

  • Страхование ответственности заказчика перед третьими лицами — Bauherrenhaftpflicht.
  • Защита строящегося объекта и материалов от указанных в полисе рисков — Bauleistungsversicherung.
  • Защита незавершённого здания от пожарных рисков — Feuerrohbauversicherung.

Эти полисы не гарантируют исправление всех строительных дефектов. Заказчик выясняет, что страхует подрядчик, что должен оформить владелец и какие исключения действуют. Полисы строительного периода и страхование готового дома согласуют по срокам, особенно при задержке работ.

Как принять дом и подготовиться к переезду

Приёмка, Abnahme, имеет юридические последствия. После неё заказчику обычно приходится доказывать, что обнаруженная проблема вызвана строительным недостатком. С этого момента начинается срок исковой давности по таким требованиям. Поэтому перед приёмкой независимый строительный эксперт проверяет дом по договору и описанию работ.

В протокол вносят обнаруженные дефекты, незавершённые работы, согласованные сроки устранения и необходимые оговорки о сохранении прав. Формулировка об отсутствии недостатков не должна противоречить результату осмотра. Из-за несущественных недостатков отказаться от приёмки нельзя. Если заказчик принимает дом с уже известным недостатком, он прямо сохраняет в протоколе права в отношении этого дефекта. Иначе можно потерять, в частности, право требовать его устранения. При споре о существенности недостатков нужна оценка специалиста.

По Гражданскому кодексу Германии, BGB, срок исковой давности по требованиям из-за строительных недостатков обычно составляет пять лет с приёмки. Это не обещание устранить любую поломку в течение пяти лет: значение имеют причина проблемы и договор. Если строительный недостаток обнаружится после заселения, затягивать с его проверкой и требованиями к подрядчику нельзя: после истечения срока подрядчик получает право отказать в исполнении, сославшись на давность. При приближении этого срока порядок защиты требований проверяет юрист.

После завершения работ подрядчик может установить разумный срок для приёмки. Если заказчик за это время не откажется от неё с указанием хотя бы одного недостатка, работа при предусмотренных законом условиях считается принятой. Для заказчика-потребителя такой результат возможен, только если подрядчик вместе с требованием о приёмке предупредил о последствиях в текстовой форме. Поэтому приглашение на приёмку нельзя оставлять без ответа.

Владелец получает документы на выполненные работы, инструкции и условия обслуживания инженерных систем, результаты испытаний, данные счётчиков и энергетический сертификат дома. При осмотре проверяют работу отопления, горячей воды, электрики и вентиляции, готовность постоянных подключений и доступ к оборудованию. Показания счётчиков и передачу ключей фиксируют в документах.

Страхование готового дома входит в план переезда и будущий бюджет. Wohngebäudeversicherung, или WGV, покрывает здание и застрахованные составные части. Типовые риски — пожар, аварийный выход воды из инженерных систем, буря и град. Без соответствующего покрытия крупный ущерб придётся финансировать владельцу, а ипотечные обязательства сохранятся.

Услуги Тупа-Германия

Пожар Вода и трубы Буря и град Elementar

Страхование дома в Германии

Подберём Wohngebäudeversicherung для дома или таунхауса. Сравним покрытие, франшизу и дополнительные риски с учётом объекта.

  • Проверим защиту здания от пожара, протечки, бури и града.
  • Учтём Elementar, Rückstau, подвал, солнечные панели, Wallbox, аренду и пристройки.
  • Поможем оформить договор и останемся на связи при страховом случае.
Подобрать WGV

Подбор и сопровождение — без отдельной платы. Стоимость полиса зависит от объекта и тарифа. Уже произошедший ущерб новый договор не покрывает.

Затопление после сильного дождя, наводнение и обратный подпор канализации проверяют отдельно в дополнительном покрытии Elementar. Владелец и брокер сверяют риски, исключения, франшизу и обязанности по защите дома. Мебель и личные вещи относятся к другому виду страхования — Hausratversicherung.

Страховой взнос рассчитывают по конкретному адресу и характеристикам дома. Владелец заранее согласует со страховщиком начало WGV и переход со строительного покрытия, сообщает о готовности дома к заселению. Если дом в ипотеке, учитывают также страховые требования банка.

Срок расторжения аренды и дату переезда в новый дом семья планирует с учётом оставшихся работ и возможных задержек. После въезда в бюджете должны остаться деньги на кредит, энергию, воду, муниципальные платежи, Grundsteuer, страховые взносы, обслуживание оборудования и резерв на ремонт.

Читайте дальше

Больше информации и живое общение

В чате можно задать вопрос и быстро получить ответ от других участников сообщества.

В канале публикуются дополнительные материалы и новости по теме.

Перейти в чат Читать канал

Комментарии

Спросить / комментировать

Саша (03.01.24 13:12)

Здравствуйте. Очень нужна помощь. Моя сестра м я в течении 15 лет в равных долях владели лесным участком. В прошлом году моя сестра передала свою половину своей дочери. Теперь дочь моей сестры принуждает меня к продаже ей моей половины леса. Я не хочу продавать ей свою половину.Что я могу в этой случаи сделать? Какие варианты у меня есть? Судится теперь? Есть ли у меня первоочередное право покупки...спасибо

Степан Бабкин (03.01.24 13:18)

Здравствуйте, Саша.

Обратитесь к адвокату, например, чтобы разобраться в правовом аспекте. А так... Если не реагировать на запросы племянницы, то что будет?

Ответить в ветке

Азат (19.07.23 14:23)

Степан, добрый день. Покупаем участок от города, в договоре купли-продажи стоит сумма 92.064,78 евро, после его подписания, получили счет от нотариуса, в котором дополнительно к цене в ДКП прибавились еще 2 пункта: Bauverpflichtung (20% des Kaufpreises) и Dienstbarkeit. Мы то рассчитывали на одну сумму, а тут бац еще нам 20% прибавили. Я так и не понимаю, ее необходимо также уплатить или нет?

Показать ещё

Азат (19.07.23 19:47)

Спасибо большое за помощь, Степан. Я не ожидал, что Германия нас снова раком нагнет…

Ответить в ветке

Азат (29.05.23 09:43)

Добрый день, Степан. Беспокоит Вас снова Азат из Баварии. Планируем приобрести за наличные землю под застройку, хотим построить einfamilienhaus за небольшую стоимость 130.000 евро. 40.000 на первоначалку уже есть, но проблема в том, что от лейки работал и ушел с завода, дадут ли при таких условиях ипотеку неработающему? Спасибо

Показать ещё

Азат (29.05.23 10:38)

Спасибо. А сколько нужно минимально проработать чтобы дали ипотеку. Сумма то там маленькая:)

Ответить в ветке

Аня (13.04.21 15:04)

Здравствуйте!
Не нашла нужной ветки, потому пишу здесь.
Я гражданка Болгарии. Могу ли я через 8 лет проживания в ФРГ подать на немецкое гражданство и должна ли я при этом отказаться от болгарского?

Показать ещё

Аня (14.04.21 00:00)

Благодарю!

Ответить в ветке

Татьяна (16.03.21 08:15)

Добрый день. Есть ли какие-то варианты, что у клиента есть представитель, который активно работает со строительной фирмой и с другими организациями по ходу дела? Немецкий не очень, а столько тонкостей и кругом возникают задержки. Есть ли организации, где моно нанять такого представителя?

Степан Бабкин (16.03.21 08:19)

Здравствуйте, Татьяна.

Да, маклер, агентство по недвижимости - они сопровождают, если надо.

Ответить в ветке
Показать все комментарии
